Bàn giải pháp gỡ vướng trong đầu tư xây dựng các công trình điện trọng điểm
(Chinhphu.vn) - Trước yêu cầu bảo đảm cung ứng điện phục vụ phát triển kinh tế-xã hội và đáp ứng nhu cầu phụ tải ngày càng tăng, TP. Hà Nội đã bàn giải pháp tháo gỡ khó khăn, vướng mắc trong đầu tư xây dựng các công trình điện trọng điểm.

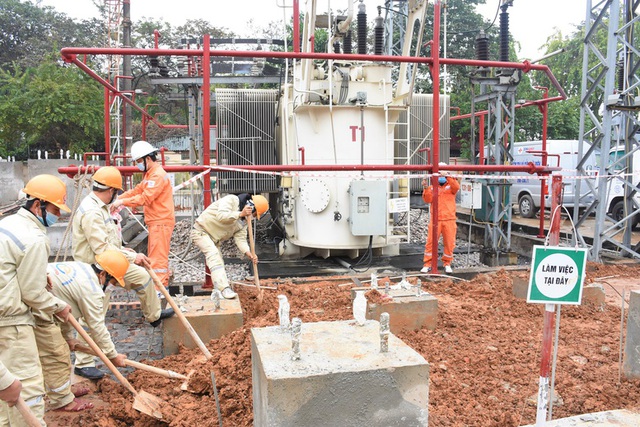

Nhu cầu phụ tải tăng nhanh trong cao điểm hè đặt ra yêu cầu cấp bách phải đẩy nhanh tiến độ các công trình truyền tải, phân phối điện... Ảnh minh họa
Nhu cầu sử dụng điện tiếp tục tăng trong cao điểm mùa hè
Theo Sở Công Thương Hà Nội, hiện hệ thống điện Hà Nội và các vùng kinh tế-xã hội lân cận được liên kết mạch vòng với các địa phương Phú Thọ, Hưng Yên, Ninh Bình, Bắc Ninh thông qua 5 trạm biến áp 500kV với tổng công suất 8.100MVA, 15 trạm biến áp 220kV với tổng công suất 8.500MVA, 268km đường dây 500kV, 688km đường dây 220kV và 75 trạm biến áp 110kV với tổng công suất 10.496MVA.
Ngoài nguồn điện từ hệ thống điện quốc gia, trên địa bàn Thành phố hiện có 127MW điện sản xuất từ rác và 120MWp điện mặt trời mái nhà, cơ bản đáp ứng yêu cầu cung ứng điện an toàn, ổn định phục vụ phát triển kinh tế - xã hội, quốc phòng - an ninh và đời sống nhân dân.
Lũy kế 5 tháng đầu năm 2026, sản lượng điện thương phẩm đạt 11.044,75 triệu kWh, tăng 12,63% so với cùng kỳ năm trước; công suất sử dụng điện cực đại đạt 6.290MW, tăng 4,97% so với năm trước và tăng 28,6% so với cùng kỳ; sản lượng điện cực đại ngày đạt 131.760 triệu kWh, tăng 7,26% so với năm trước và tăng 33,43% so với cùng kỳ.
Theo Sở Công Thương, nhu cầu phụ tải tăng nhanh trong cao điểm hè năm 2026 đặt ra yêu cầu cấp bách phải đẩy nhanh tiến độ các công trình truyền tải, phân phối điện 500kV, 220kV, 110kV, nhất là các công trình có vai trò tăng năng lực tiếp nhận nguồn, giảm quá tải, nâng cao độ tin cậy cung cấp điện cho khu vực nội đô, khu đô thị mới, khu công nghiệp, khu công nghệ cao và các khu vực phát triển phụ tải lớn.
Thực hiện Quyết định số 2634/QĐ-TTg và Chỉ thị số 01/CT-TTg của Thủ tướng Chính phủ về đầu tư các công trình điện trọng điểm, trên địa bàn Hà Nội có 5 công trình thuộc danh mục các công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng.
Đến nay, 2 công trình đã hoàn thành, đóng điện gồm đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín và Trạm biến áp 220/110kV Đại Mỗ; 3 công trình còn lại đang được triển khai.
Đối với Quy hoạch điện VIII điều chỉnh và Kế hoạch thực hiện đến năm 2030, Hà Nội đã hoàn thành và vận hành ổn định 2/6 công trình nguồn điện với tổng công suất 127MW; 4 công trình còn lại đang trong giai đoạn chuẩn bị đầu tư, lựa chọn nhà đầu tư hoặc nghiên cứu tiền khả thi.
Theo Kế hoạch phát triển điện lực năm 2026, Hà Nội đã khởi công 2/13 công trình và hoàn thành đóng điện 10/30 công trình điện 220kV, 110kV…
Qua rà soát 37 công trình điện, Sở Công Thương xác định còn 23 công trình gặp khó khăn, vướng mắc, chủ yếu liên quan đến thỏa thuận vị trí trạm biến áp, hướng tuyến công trình điện và công tác giải phóng mặt bằng.
Tháo gỡ vướng mắc về quy hoạch và giải phóng mặt bằng
Theo Sở Công Thương, một số người dân tại khu vực triển khai dự án chưa đồng thuận do lo ngại ảnh hưởng của điện từ trường đến sức khỏe, môi trường và phòng chống cháy nổ; đồng thời chưa thống nhất với phương án bồi thường do chênh lệch giữa giá đất thực tế và giá bồi thường theo quy định.
Bên cạnh đó, việc thực hiện thủ tục hành chính tại một số đơn vị còn gặp khó khăn do khối lượng công việc lớn; trong một số trường hợp, chủ đầu tư chưa phối hợp kịp thời với các cơ quan chức năng hoặc chưa bố trí được nguồn vốn theo cam kết.
Để tháo gỡ các khó khăn, Sở Công Thương kiến nghị các sở, ngành, UBND các xã, phường và các chủ đầu tư thực hiện nghiêm nguyên tắc "6 rõ", gồm rõ người, rõ việc, rõ trách nhiệm, rõ tiến độ, rõ sản phẩm và rõ kết quả; xử lý dứt điểm từng vướng mắc theo thẩm quyền, không để chậm trễ thủ tục hành chính làm ảnh hưởng đến tiến độ đầu tư, đóng điện, vận hành công trình và nhiệm vụ bảo đảm cung ứng điện của thành phố.
Sở cũng đề nghị Sở Quy hoạch - Kiến trúc chủ trì hướng dẫn, xử lý các khó khăn liên quan đến vị trí trạm biến áp, hướng tuyến đường dây và tuyến cáp ngầm; các sở, ngành liên quan chủ động hướng dẫn, hoàn thiện thủ tục về đất đai, giải phóng mặt bằng, đầu tư, xây dựng và hạ tầng kỹ thuật; UBND các xã, phường tăng cường phối hợp với các chủ đầu tư trong xác nhận nguồn gốc đất, tuyên truyền, đối thoại với người dân, đẩy nhanh công tác bồi thường, thu hồi đất và bàn giao mặt bằng.
Đối với EVN NPT và EVN HANOI, Sở Công Thương đề nghị các đơn vị chuẩn bị đầy đủ hồ sơ pháp lý, hồ sơ kỹ thuật, phương án thi công, kế hoạch vốn; cử đầu mối đủ thẩm quyền để phối hợp thường xuyên với các cơ quan chức năng, kịp thời báo cáo những vấn đề phát sinh vượt thẩm quyền. Đồng thời, Sở Công Thương tiếp tục thực hiện vai trò cơ quan thường trực theo dõi, tổng hợp, đôn đốc tiến độ các công trình điện trọng điểm; định kỳ hoặc đột xuất báo cáo UBND thành phố và Ban Chỉ đạo đối với các công trình chậm tiến độ, có nguy cơ ảnh hưởng đến an ninh cung ứng điện để đề xuất biện pháp xử lý theo quy định.
Tại buổi làm việc với Sở Công Thương Hà Nội, Phó Chủ tịch UBND TP. Hà Nội Nguyễn Xuân Lưu yêu cầu các đơn vị xác định rõ thứ tự ưu tiên từng dự án, từng công việc; dự án nào hoàn thành trong tháng 6, dự án nào hoàn thành trong tháng 9 phải được xác định cụ thể. Tiến độ thực hiện phải được lượng hóa bằng sản phẩm, kết quả rõ ràng.
Đối với công tác giải phóng mặt bằng, Phó Chủ tịch UBND Thành phố đề nghị các địa phương sớm báo cáo những nội dung vượt thẩm quyền để Sở Công Thương tổng hợp, tham mưu UBND Thành phố chỉ đạo giải quyết.
Đồng thời, Phó Chủ tịch UBND Thành phố yêu cầu thành lập nhóm liên lạc chung giữa các sở, ngành, địa phương và ngành điện để cập nhật tình hình hằng ngày, kịp thời tháo gỡ những khó khăn, vướng mắc phát sinh trong quá trình triển khai các công trình điện trọng điểm.
Bích Phương
